近年來,中國能源央企逐步打開海外市場、在當?shù)亟⒘己玫目诒,用中國方案點亮“一帶一路”,用高質量項目為全球添綠增彩。其中,中國電建集團中南勘測設計研究院有限公司(下稱“中南院”)在越南承包建設的東南亞最大單體光伏電站項目——越南祿寧550兆瓦光伏項目(以下簡稱“祿寧項目”)格外引人關注。2020年12月22日,越
近年來,中國能源央企逐步打開海外市場、在當?shù)亟⒘己玫目诒,用中國方案點亮“一帶一路”,用高質量項目為全球添綠增彩。其中,中國電建集團中南勘測設計研究院有限公司(下稱“中南院”)在越南承包建設的東南亞最大單體光伏電站項目——越南祿寧550兆瓦光伏項目(以下簡稱“祿寧項目”)格外引人關注。

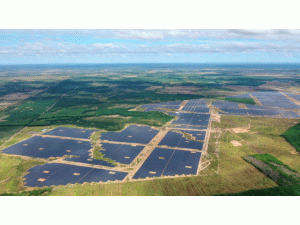

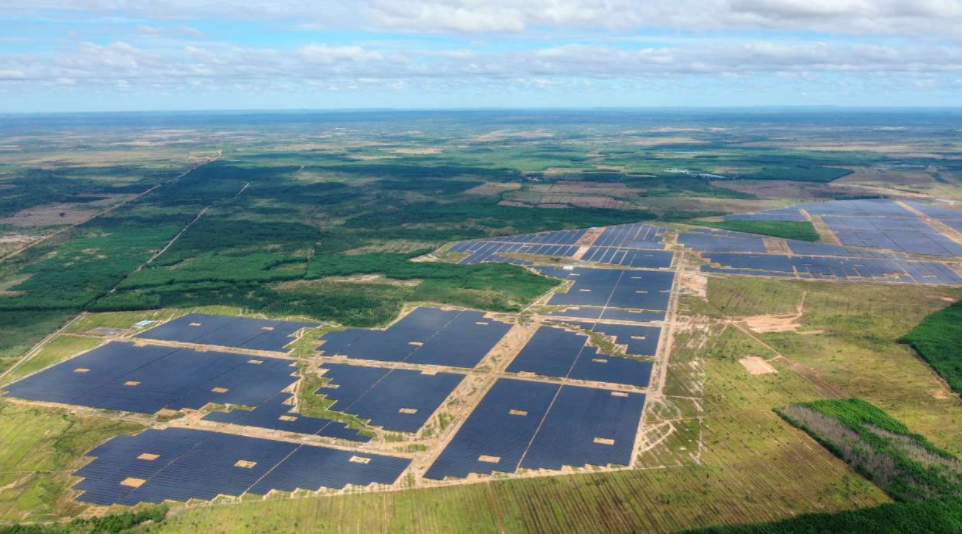

2020年12月22日,越南祿寧550兆瓦光伏項目全容量并網發電,正式投入商業運行。大片藍色光伏發電廠,成為當?shù)匾坏谰G色風景線。
項目投運一周年之際,中南院相關負責人接受了環球網能源頻道的采訪,講述了央企在海外的建設故事。
7個月建成東南亞最大單體光伏電站項目
祿寧光伏項目位于越南南部最大面積的省份——平富省祿寧縣,總裝機550MW,主要工程內容為1-3期光伏發電項目及配套設施的設計、采購和施工。
近兩年來,外國投資大量涌入越南制造業,越南電力需求也在投資推動下快速增長,年復合增長率達到10.1%。為了滿足日益增長的用電需求,越南發電裝機規模在此期間增加了一倍多,達到55GW,主要是煤電裝機。
一方面,國內化石燃料資源逐漸枯竭,另一方面,光伏作為新型能源,以造價低、無污染、技術成熟而廣受歡迎。結合充足的光照資源國情,越南政府制定了太陽能發電計劃,越南成為東南亞地區最活躍、最具吸引力的新能源市場之一。
中南院此前參與了越南最大的水電站山蘿水電站建設、越南第一座現代化生活垃圾發電項目,簽約了中國企業在海外的第一個海上風電項目——越南朔莊1期,以及薄寮3期海上風電項目。憑借多年來良好的履約形象和市場美譽度,中國電建成功“拿下”該項目。項目中標后,經多輪技術與商務合同談判工作后,5月24日正式簽署了4個項目總承包合同,整個工程要求在2020年12月31日全容量并網發電。
據介紹,祿寧光伏電站建成運營后每年可提供清潔電能8億千瓦時以上,實現二氧化碳減排80萬噸以上,保護當?shù)刈匀簧鷳B(tài)環境,緩解電力緊缺現狀,優化當?shù)啬茉唇Y構,增加當?shù)鼐蜆I(yè)崗位,增進中越友誼,為越南當?shù)亟?jīng)濟發展提供源源不斷的動力。此外,本項目的順利投運使得所在地的政府、所在地的居民、項目開發商、項目投資商、EPC承包商、項目融資方等項目相關方均得到了滿意的結果,實現了多贏的局面。祿寧項目也成為中、越、泰三國企業合作的一個典范。
在泥濘中拓荒 打贏“閃電戰”
從5月24日簽署合同,到當年年底前并網發電,留給中南院只有7個月左右的時間,建設工期十分緊張。
疫情嚴峻、工程規模體量大、融資結構復雜、資金密集、當?shù)毓I(yè)資源匱乏、合同工期短、征地延誤……項目伊始,施工人員就不得不應對多重挑戰,還面臨氣候條件惡劣、雨季影響施工進度、語言障礙等外部環境。
此外,項目團隊成員大部分是第一次干海外工程項目,一半員工是第一次干光伏項目。是什么樣的力量讓他們如此成功高效地完成了這一使命?
項目相關負責人告訴了記者答案:精心組織、穩扎穩打,各個擊破。
面對復雜而變化的各類風險因素,項目部展現了中南院一貫秉持的高效履約品質與合同執行能力,在合同履約期間采取抗疫與生產同時抓、合理財稅規劃、采取保險分包、分標方案優化,明確合同條款責權利、加強相關方溝通交流、項目群矩陣式組織架構、建立項目部靈活有效制度體系、屬地化項目管理、維護政府關系穩定、采取趕工激勵措施、應用數字化信息化管理、注重物流過程管理、熟悉當?shù)亟ㄔO標準體系、開展當?shù)厣鐓^(qū)活動、組織團隊培訓等等項目管理方法工具、在各方面做好充分準備,控制項目進度、質量等各方面風險,力保項目順利實施,為如期并網保駕護航。
項目相關負責人向記者舉例介紹,在升壓站施工高峰期,場地狹小,工程體量大,需要土建、安裝、物流等多個分包協作施工,需要大量人力及時間協調有關工作。中南院項目團隊通過三級進度計劃,周例會,每日早上碰頭會等管理工具對各個分包一周及每日任務重點布置及排序。另一方面要求各個分包期間建立有效橫向溝通渠道,溝通推進原則,若無果或存在疑問報我方人員及時處理,不可擱置問題,防止進度延誤風險,只為共同推進進度目標按時達成。
讓項目團隊成員印象深刻的是,祿寧三項目在2020年11月30日才完成全部場地的移交,距離并網發電時間只有一個月,建設工期尤為緊張。
“10月的雨水依然很豐富,等到業主清好表移交給我們的時候,由于拔除樹根導致表層土松軟,現場已經是一片泥濘!毕嚓P負責人向記者回憶道,在泥濘中拓荒并不容易,PHC樁的運輸時常陷在泥濘中,有時甚至找不到;好不容易修好的道路,運了幾天的清表樹木后道路就被泥濘淹沒;臨時堆場與運輸?shù)缆分g的支路被泥濘阻斷;集裝箱車隊在公共道路上排起了長龍等待進入LN3卸貨。
面對這些狀況和緊張的工期,祿寧項目團隊沒有放棄,積極見招拆招、尋找對策,使得祿寧3樁基的施工進度沒有絲毫的耽誤,反而結果要好于預期。
盡管工期很緊張,但是每一個細節、每一道工序,都嚴格按照設計標準和施工規范施工。每晚施工、每晚攻堅,夜夜決戰、迎接黎明,在“一個兆瓦也不能少”的原則指引下,確保了祿寧項目全容量順利并網。
繼續打造“一帶一路”精品工程
緊跟“一帶一路”倡議走出去,繼續打造精品工程,為客戶提供優質服務,當?shù)胤e攢良好口碑,打開更廣闊的海外市場,是包括中國電建在內的央企的共同責任使命。
中南院相關負責人表示,祿寧項目建成并交付后,提升了公司市場占有率和工程履約抗風險能力,也是中南院對中國電建品牌及企業良好形象的進一步推廣。
百江入海,多年深耕,中南院贏得了不俗的品牌度。2021年1月4日,中國對外承包工程商會、中國機電產品進出口商會分別發布了2020年度信用等級評價結果,中南院再次雙獲信用評價AAA級(最高等級)企業,這是該院連續10年保持該項信用評價。
2021年12月6日,我國工程建設行業工程質量的最高榮譽獎——國家優質工程獎獲獎名單揭曉,由中南院承擔監理的柬埔寨桑河二級水電站榮獲國家優質工程獎。
所有的榮譽背后是企業的厚積薄發。2007年9月29日,東南亞最大的水電站項目——越南山蘿水電站設備成套項目合約正式簽訂,中南院首次進入了越南市場。自此,該院又相繼簽約了萊州水電站、會廣水電站、芹苴垃圾發電站、文教光伏電站、朔莊1期海上風電、褚博榮陸上風電站等多個能源項目。越南已經成為該院簽約額度最多的單一國別,也成了其傳統市場。
根據越南最新的電力發展規劃,2030年,可再生能源(不包括水電)裝機規模從目前的6GW擴張至超過41GW,以便于滿足2021-2025年越南的年均增長率6.9—8.5%范圍用電需求。
中南院已經進入越南陸上風電及海上風電市場,并持續關注政府政策規定、貿易變動、新冠疫情發展、社會環境變動等動態,做好市場調查研究,全方位提高資源整合能力,建立數字化管理平臺等,努力提升風險識別和控制水平,真正實現提升新能源工程“走出去”的質量和水平的目標。
一個又一個新能源項目,見證著中國綠色技術、綠色方案持續造福共建“一帶一路”沿線民眾,為全球減碳目標貢獻堅實力量。
中南院相關負責人表示,將沿著集團公司國際業務集團化、國際經營屬地化、集團公司全球化“三步走”發展路徑,最終實現集團公司成為“具有全球競爭力的質量效益型世界一流綜合性建設投資集團”的戰略引領下,發揮在水電、新能源、水務和基礎設施等領域優勢,使公司成為集團公司內具有國際業務全產業鏈和國際競爭能力的龍頭企業。
作者:牟思南 齊琛冏 來源:環球網
