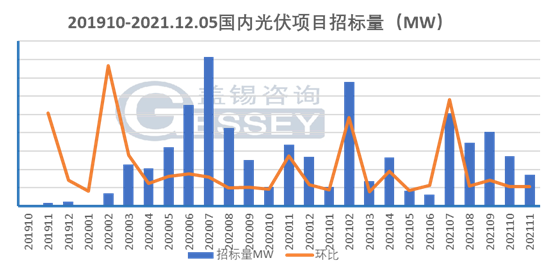

2021年,隨著硅料材料緊缺,其價格快速上漲,并且居高不下。作為供應鏈上游的硅料,其價格上漲很快隨著供應鏈傳導到各個環節。跟據蓋錫咨詢監測,2021年中標價格9月后整體漲幅近20%,并且近幾月價格維持在高位。組件價格的上行使得招標需求承壓,因此2021年9月至11月招標需求量持續下跌,11月招標量環比下降36%,同比下降48%,其中分布式環比下降24%,地面電站下降53%。
截至2021年10月,我國光伏當年累計裝機量為29.3GW,其中10月裝積累為3.75GW,同比下降10%。由于組件價格上行帶來沖擊,其在裝機方面的影響也漸漸浮現。因此,2021年Q4中標項目計劃到付量大概率減少,并延后至2022年。根據蓋錫咨詢項目實際到付時間分析,2021年Q4,約有13GW的項目將會交付,但受供應鏈漲價影響,根據蓋錫咨詢項目預測到付時間分析,部分項目將會順延至明年交付,Q4交付預期將會適當下調。但也不排除Q1-Q3季度已中標需交付的33.52GW項目中部分順延至Q4交付的可能。
